Какая последовательность в ремонте квартиры пол ,стены,потолок

Содержание:

Стены

Перед чистовой отделкой стен дверное полотно и раму необходимо защитить пленкой.

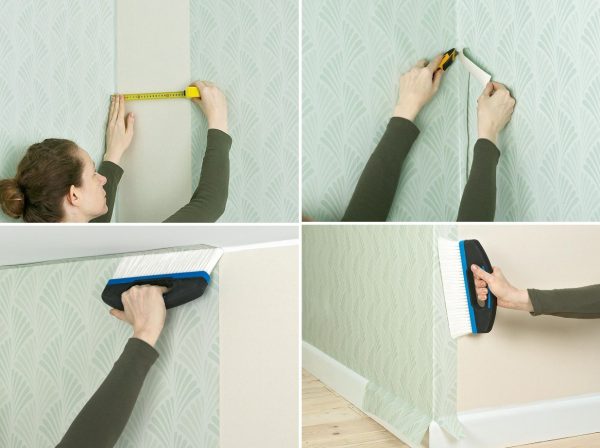

Поклейка обоев

Распространенный и простой способ отделки – оклейка обоями. На полотно необходимой длины, иногда на стену, в зависимости от типа обоев, наносят клей. Фиксируют полотно, чтобы не оставалось воздушных пузырей. Разглаживают резиновым валиком или чистой сухой ветошью. Напольное покрытие застилают пленкой или белой бумагой, чтобы потом не отмывать клей.

Процесс оклеивания стен

Покраска стен

Чтобы качественно покрасить стены, необходимо второй слой краски наносить, когда будет смонтирован чистовой напольный материал. Загрязнения при его монтаже не попадут на окрашенную поверхность.

На этом этапе можно приклеить и покрасить потолочный плинтус, подвесной потолок, радиаторы отопления, откосы.

Пол от капель краски можно защитить при помощи пленки

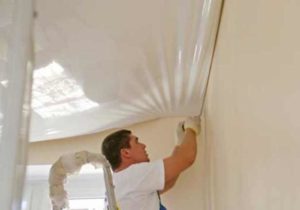

Монтировать натяжной потолок необходимо, когда выполнена отделка перегородок. Полотно, особенно из пленки ПВХ, уязвимо к механическим воздействиям. Поэтому любые манипуляции после его установки не желательны.

При ремонте важно соблюдать технологию, следовать инструкции применения материала. Хорошее подспорье – заранее продуманный план работ – это не даст совершить ошибок, позволит уложиться в сроки

Видео подробно расскажет о последовательности работ при укладке плитки в ванной:

Подготовительные работы

Итак, вы все продумали и уже начертили план, теперь можно составить схему разводки труб и электропроводки и приступать к проведению ремонтных работ.

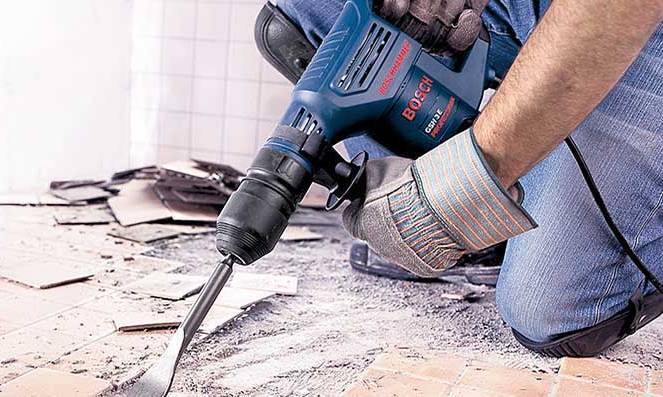

Иногда прежде чем начать ремонт квартиры, нужно что-нибудь сломать. При необходимости можно сносить кривые перегородки, объединять ванну с туалетом, кухню с гостиной и т. д. Как говорится, ломать — не строить, но вначале необходимо получить разрешение на перепланировку.

Также на этом этапе заделывают стыки и щели между плитами. Крупные щели можно предварительно заделать пеной, а более мелкие — гипсовой штукатуркой. Каждая щель и трещина будет увеличивать теплопотери и звукопроницаемость стен. Если вы не хотите слышать шумных соседей, то сейчас нужно произвести звукоизоляцию квартиры.

Составить список необходимых материалов и инструментов

#1. После окончательного выбора дизайна внешнего вида комнат, мебели и интерьера, необходимо составить полный список необходимых строительных материалов. Их количество и суммарная стоимость зависит от объема ремонтных работ и способов их проведения. Если вам позволяет бюджет, необходимо закупать строительные материалы с небольшим запасом.

#2. Отдельно составьте список элементов декора: держатели, полки, зеркала, картины и т.д. Начинайте закупки именно с выбранных элементов декора. Если планируемого элемента декора не будет в наличии, вы сможете оперативно поменять или составить новый дизайнерский вариант ремонта квартиры.

#3. Составьте список необходимых строительных инструментов для выполнения ремонтных работ. Для этого можете воспользоваться советами продавца-консультанта в строительных магазинах или квалифицированных мастеров-ремонтников.

Подробные сведения

В целом о ремонте

Ремонт может быть:

  • Косметический, в который входит и замена покрытий.
  • Капительный, когда вы планируете полную перепланировку помещения, замену всех износившихся коммуникаций и электрической проводки, отделку внутри помещения.

В свою же очередь, выполнить ремонт потолка или сделать установка натяжного потолка можно и вместе со всем ремонт, и отдельно, когда вам будет удобно. Поверьте, даже самый обычный подвесной потолок без рисунков и фотопечати может преобразить комнату.

Главная сложность и особенность ремонта – это то, что он крайне трудоемкий, длительный и имеет большую стоимость. При выполнении ремонта может потребоваться не только  помощь разнорабочих, но и узкопрофильных специалистов (электриков, сантехников, плиточника и маляра).

Следовательно, если вы не можете быть полностью уверены в своих силах на счет работ по тому или иному профилю, лучше сразу обратиться к высококвалифицированному мастеру.

С чего начать ремонт

Следует соблюдать, а также четко проконтролировать последовательность всех этапов ремонтных работ, и тогда у вас получится достичь следующего:

  • Потратить на ремонт минимум времени.
  • Сэкономить как можно больше без потери качества.
  • Максимальной качественные результаты работы.

Теперь поговорим о том, что должно входить в проект.

Что включено в проект ремонта

В проекте ремонта должно быть:

  • План планировки, которая получится по окончанию ремонта.

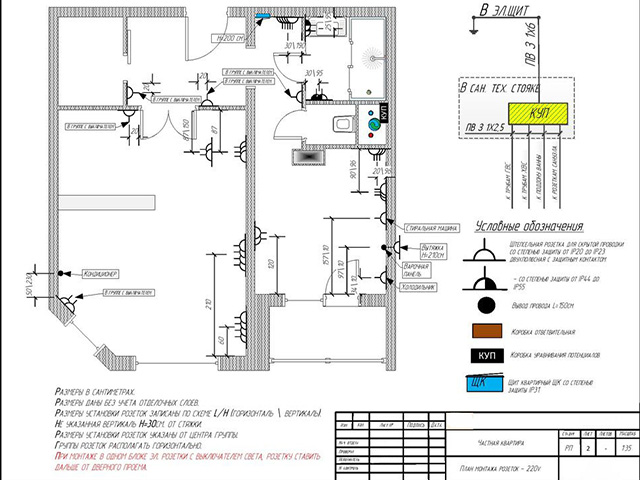

  • Схематическое размещение всей коммуникаций (канализация, водопровод и электрическая проводка).
  • Схема размещения технологического оборудования (ванна, умывальник, унитаз, бойлер, счетчик на воду, встроенная мебель, кондиционер).

Без проекта могут получиться ситуации, когда к светильнику, который оборудован лампами, не подвели электричества, а умывальник не получилось вместить из-за сильно выступающего стояка трубы. Стоимость исправления таких глупых ошибок будет намного больше, чем изначальная стоимость проекта. Не следует экономить на проектировании, а наоборот, если следовать правильно составленному проекту, то вы сможете даже сэкономить. Главное, чтобы все было заранее продумано и в квартире было удобно жить после того, как ремонт будет окончен.

Начальный этап капитального ремонта

На начальном этапе, ремонт в  квартире, необходимо начать с составления  проека ремонта. Он должен состоять из:

  • планировки, получаемой после ремонта;
  • плана размещения коммуникаций (канализация, водопровод, электропроводка);
  • плана размещения технологического оборудования (ванна, унитаз, умывальник, счётчики воды, кондиционер, встроенная мебель).

 Ремонт в квартире.

Это – не проект ремонта. Это дизайн-проект интерьера.

Без проекта можно легко столкнуться с ситуацией, когда умывальник не получается разместить из-за стояка, зашитого коробом. А к светильнику у зеркала не подведено электричество. Стоимость исправления таких ошибок очень часто в разы превышает стоимость проекта. Не экономьте на проэкте – наоборот, он сэкономит Ваши деньги. Обязательным условием его составления являются свежие замеры непосредственно на объекте. Не следует слепо доверять габаритам, указанным в паспорте на квартиру.

Главное в проекте ремонта – продуманное размещение требуемых технологических элементов и удобство эксплуатации квартиры после ремонта.

Следующий этап утверждение проекта Заказчиком при непосредственном участии исполнителя ремонтных работ.  Заказчик едва ли разбирается в тонкостях применения строительных материалов, а так же технологии их монтажа. По этому, утверждаемый проект должен устраивать мастера. В нем, кроме выше перечисленного, должны быть определены используемые для отделки типы материалов.

После утверждения чертежей до начала ремонта в квартире, выполняется устройство временных сетей – вода, канализация, электричество. При капитальном ремонте квартиры меняется всё – от проводки до напольного покрытия. При этом выполнять ремонт в квартире, без воды, канализации и электроэнергии просто невозможно.

Далее нужно определиться с затратами на «одноразовый» инструмент – шпатели, бадьи для приготовления строительных смесей и т.д.

Одноразовый инструмент для кап ремонта в квартире :

Одноразовый инструмент для ремонта, подразумевает под собой расходный материал, который нам понадобится. Это:

  • рулетка
  • отвес
  • уровень
  • шпатели
  • кисти
  • валики
  • пульверизаторы
  • тиски
  • напильники
  • малярная лента
  • шкурка ( разной зернистости)
  • пистолет для клея
  • малярная ванна  для различных смесей, грунтовок, цементов, красок и тд.

Очень часто ремонтные бригады не включают их в стоимость выполнения работ и требуют их от Заказчика. Для последнего это не редко становится новостью.

Затем следует закупка расходного оснащения – мешки для мусора, веники, совки, пылесборные мешки для пылесоса и т.п.

Время проведения ремонтных работ

К одному из наиболее важных аспектов санитарного благополучия населения относятся часы проведения ремонта. Данный вопрос является прерогативой регионального законодательства. Субъекты федерации вправе самостоятельно решать:

  • в какие часы может проводиться ремонт или строительные работы;
  • в какой промежуток времени днем должна соблюдаться тишина;
  • в какие дни могут проводиться работы, а когда это будет считаться нарушением;
  • как долго может длиться ремонт в жилом помещении многоэтажки, а в каком случае потребуется дополнительное разрешение.

Рассмотрим примеры, характерные для некоторых регионов.

Правила, действующие в Москве и МО

Для москвичей время, когда в многоквартирном доме можно делать ремонт, установлено п. 1.1 ст. 2 Закона г. Москвы № 42. Законодатель четко определил, что временные рамки, в которые допустимы шумные ремонтные работы, охватывают промежуток с 9 до 19 часов.

Этот режим действует с понедельника по субботу. По воскресеньям, в другие выходные и праздничные дни шумные работы запрещены.

Такие требования действуют лишь с 2016-го года. До внесения в закон изменений нормативно было урегулировано лишь время, когда нельзя делать ремонт в многоквартирном доме по закону. Ранее это был период с 23 часов вечера до 7 утра.

В МО действуют иные нормы соблюдения времени тишины. Она должна сохраняться:

  • с 21 часов до 8 утра в будни;
  • с 22 до 10 утра в выходные и праздничные дни.

При этом независимо от дня недели с 13 до 15  действует обязательный тихий час.

Правила, действующие в регионах

Хотя в регионах России приняты иные нормативно-правовые акты, они мало чем отличаются от столичных. В их основе лежат общие принципы, в частности:

  • запрет или ограничения на проведение шумных работ в выходные/праздничные дни;
  • установление временных рамок, в пределах которых допустимо проведение ремонтных или строительных работ днем, либо периода, когда шумные работы запрещены (вечером, утром и ночью), введение дневного режима тишины;
  • определение максимальной суточной длительности и сроков проведения ремонта.

К общепринятым правилам, действующим во всех регионах, также следует отнести недопустимость следующих действий:

  • перепланировка без соответствующего разрешения;
  • размещение строительного мусора в помещениях, находящихся в общей собственности жильцов многоэтажки;
  • захламление аварийных выходов и так далее.

Из хрущевки в «конфетку»: как отремонтировать квартиру в советском панельном доме

На рынке жилой недвижимости Петербурга хрущевки — ходовой товар. Такие квартиры привлекают покупателей низкой ценой. Осенью 2018 года стоимость квадрата во вторичке составляла 111 тыс. рублей, при этом квадрат в хрущевке продавался за 95 тыс. рублей, то есть почти на 14,5% дешевле средней цены. Молодая семья вместо однушки в новостройке в развивающемся районе может купить с доплатой панельную двушку в обжитом квартале недалеко от центра. Другой вопрос, насколько комфортным будет такое жилье, построенное по нормативам прошлого века. В помощь таким покупателям мы и написали эту статью.

Законодательная основа

Единого законодательного акта, который бы регулировал вопросы и условия проведения ремонтных работ в многоэтажках на территории России, нет. Все нормы при ремонте в квартире, за исключением тех, что установлены федеральным законодательством, могут регулироваться регионами самостоятельно.

Так, например, недопустимость пагубного влияния строительного шума на население установлена положениями .  утверждает предельный уровень такого шума в 55 дБ. Однако условия их применения устанавливаются в каждом регионе отдельно.

Например, в Москве действует .

Так как Московская область является отдельным от столицы регионом, в ней действуют иные нормативы, в частности, .

В других регионах функционируют нормы собственного регионального законодательства.

Как защитить стены

Монтаж каркаса для натяжного потолка – достаточно пыльный процесс, который может повлечь загрязнение покрытия стен. Во избежание этого стены можно прикрыть защитной пленкой, а цементную пыль во время сверления собирать с помощью пылесоса.

Высокие температуры, которые необходимы для установки потолков из ПВХ могут вызвать отставание обоев от стен. Поэтому к монтажу потолочных конструкций следует приступать после полного просыхания обойного клея. Это происходит приблизительно на четвертые сутки после оклейки при соблюдении нормального температурного режима.

Если монтаж потолков проводится своими руками, негативные воздействия на стеновое покрытие можно свести к минимуму, чередуя процесс установки потолка и отделки стен. Выглядит это таким образом:

  1. Подготовка стен к наклеиванию обоев или покраске.
  2. Крепление каркаса для натяжного потолка.
  3. Непосредственная оклейка или покраска поверхности стен.
  4. Установка потолочного полотна.

Такая очередность работ способствует плотному прилеганию к стене багета, устранению контакта обоев или окрашенных стен с цементной пылью, а потолочного полотна с краской и клеем.

https://youtube.com/watch?v=aMfqPhWlo_A

Если так вышло, что у вас нет инструментов и необходимых навыков для выполнения описанных выше действий и процессов, вы всегда можете обратиться к профессионалам. Мы расскажем сколько может стоить комплексный ремонт или отдельно взятые работы. А так же сколько займет времени и предложим лучших специалистов вашего города по наименьшим ценам!

Обустройство полов

Выбор напольного покрытия зависит от вашего бюджета и требований к функциональности.

Паркет на полу будет смотреться привлекательно, но он требует особого ухода. Покрытие нуждается в шлифовке и защите от влаги. А также необходимо периодически проводить его обработку специальными средствами. Кроме того, процесс укладки паркета требует определенных навыков и профессионализма.

Альтернатива паркету — ламинат. Он легок в уходе и более выгодный в плане стоимости. Можно приобрести утепленный ламинат с наличием подложки или остановиться на простом варианте.

Линолеум является самым бюджетным выбором при обустройстве пола. Но такое покрытие имеет ряд недостатков: на нем могут образовываться складки и разойтись места стыков, если неправильно его уложить.

На этом порядок проведения ремонта заканчивается.

• Что сначала: напольное покрытие или установка дверей?

Напольное покрытие любого типа следует настелить до монтажа межкомнатных дверей. Это поможет избежать ошибок при их установке и добиться минимального зазора между порогом или плоскостью пола и створками двери. Установка двери — работа чистая и точная, не требующая использования растворов, клея или иных веществ, способных запачкать чистый пол. Применяющиеся при этом инструменты повредить его, при аккуратной работе, не в состоянии.

Но это касается непосредственно двери. Дверную коробку можно поставить раньше – перед выравниванием стен. Это позволит убрать все щели и неровности возле проема

Если же стены и проемы изначально идеальны, можно отложить монтаж коробки на потом.
При досрочном монтаже коробки важно учесть высоту будущего напольного покрытия!

Процесс ремонта: что за чем

Весь процесс ремонта можно разбить на несколько этапов:

  • Подготовительный этап. Освобождение комнаты или всей квартиры от мебели, бытовой техники и иных предметов интерьера.
  • Демонтажные работы. Включают в себя освобождение стен от старых обоев и штукатурки, смывку побелки с потолка и стен, снятие напольного покрытия, в случае необходимости разлом и снос стеновых перегородок и дверных блоков. От качества проведенных демонтажных работ зависит успех дальнейшего ремонта, поэтому к ним нужно отнестись ответственно.

Совет: если вы не планируете менять межкомнатные двери, их все равно лучше снять с петель, чтобы они не мешали вносу строительных материалов и выносу мусора, а также не были испачканы или поцарапаны.

  • Возведение и перенос стеновых перегородок и дверных проемов (при необходимости).
  • Разводка коммуникаций. Штробление каналов и разводка электропроводки. Уместно зарисовать схему расположения электрических проводов, чтобы в дальнейшем не повредить их при сверлении. При необходимости на этом этапе проводится разводка труб водо- и теплоснабжения. Их, как и электропроводку, для улучшения эстетического вида помещения следует скрыть в глубине стен или с помощью гипсокартонных коробов.
  • Замена оконных конструкций (при необходимости).
  • Штукатурные работы. Штукатурятся, шпаклюются и выравниваются поверхности потолка и стен. Если планируется монтаж натяжного или навесного потолка, проведение таких работ на потолочном перекрытии необязательно.
  • Работы по ремонту пола. Делается стяжка пола, его финишное выравнивание, монтаж подогрева.
  • Установка дверей (если планировалась их замена). После монтажа дверного короба не спешите вешать саму дверь на петли – это лучше сделать на завершающем этапе.
  • Проведение отделочных работ. Эти работы тоже должны проводиться в определенной последовательности. Покраска (побелка) потолка проводится в первую очередь, затем осуществляется финишная отделка стен. Это может быть покраска, декоративная штукатурка или наклеивание различного вида обоев. Напольные покрытия любого типа укладываются в последнюю очередь, то есть когда потолок и стены уже обновлены.

Завершающий этап. Крепление плинтусов, наличников, розеток и выключателей, установка сантехники, размещение мебели и различных декоративных элементов и аксессуаров.

Ремонт квартиры, что сначала. 19 этапов ремонта квартиры в новостройке

Приобретая жилье в только что сданном доме, будьте готовы пройти все этапы ремонта квартиры в новостройке с нуля. За редким исключением первичная недвижимость реализуется без чистовой отделки, вы приобретаете только квадратные метры, которые можете оснастить и оформить по своему вкусу.

Конечно, объем работ предстоит огромный – от установки сантехники до выравнивания стен и потолков. Внутренние перегородки в большинстве случаев также устанавливаются хозяевами по своему усмотрению. Разберем этапы ремонта черновой квартиры, чтобы свести к минимуму вероятность ошибок и лишних трат.

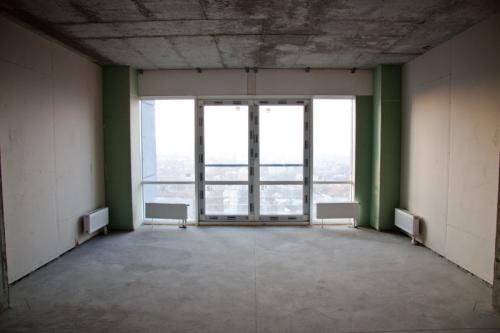

Специфика нового дома заключается в том, что несколько лет будет происходить его усадка, которая неизбежно повлечет деформацию покрытий. Материалы для отделки необходимо подбирать с учетом этой особенности: либо недорогие, которые через некоторое время будут меняться на новые, либо такие, которым трещины не страшны.

Первый этап ремонта квартиры с нуля включает наиболее грязные и шумные работы, например:

  • монтаж сантехнических труб;
  • прокладывание электрических проводов;
  • сооружение теплых полов;
  • стяжка пола;
  • выравнивание стен;
  • монтаж гипсокартонных или натяжных потолков.

Как правило, к этим операциям обладатели новых квартир приступают сразу после сдачи дома в эксплуатацию. Вскладчину арендуется контейнер для строительного мусора, который будет вывезен по окончании основных работ. К тому же, в новом доме нет жильцов, значит, шуметь можно без ограничений, рано утром или поздно вечером. С заселением соседей работы придется проводить исключительно в разрешенное законом время.

Конечно, для ремонта в новостройке тоже необходимо составить подробный план – что и в какой последовательности вы будете делать. Можно нанять грамотного прораба, который будет организовывать и контролировать все этапы, но чаще всего эту функцию берет на себя сам хозяин квартиры.

Самый важный этап ремонта в квартире своими руками – проектирование на бумаге или в компьютерной программе. Возможно, придется перебрать десятки вариантов, прежде чем вы определитесь, какая сантехника и как именно будет установлена. Здесь без помощи специалистов не обойтись – от грамотного решения многих вопросов по обустройству гидроизоляции и монтажу сантехнического оборудования зависит ваше спокойствие и безопасность.

Не менее важны и другие задачи, которые необходимо решить на этом этапе ремонта квартиры:

  • Планировка кухни . От того, насколько грамотно и продуманно будет размещена мебель, установлены мойка и варочная панель, зависит комфорт и удобство жильцов на долгие годы. Воспользуйтесь для вдохновения готовыми идеями из каталога ИКЕА или других крупных магазинов. Переберите несколько вариантов, чтобы выбрать оптимальный с учетом потребностей именно вашей семьи. От этого будут зависеть такие технические моменты, как прокладка труб водоснабжения, электропроводки, вентиляции. Так, нет смысла монтировать теплые полы на всей площади кухни, достаточно это сделать в месте, не занятом мебелью и холодильником.
  • Прихожая и коридор также требуют тщательной работы по распределению пространства. Как правило, мебель делается на заказ, поэтому спланируйте места установки выключателей и розеток, а также светильников так, чтобы было удобно ими пользоваться.
  • В жилых комнатах тоже заранее решается вопрос с расстановкой мебели, исходя из этого размещаются розетки , входы для подключения телевизионных антенн, интернет-кабелей. Все это поможет избавить квартиру от многочисленных шнуров, портящих внешний вид.

Штрафы для нарушителей режима

Штрафы для нарушителей бывают двух видов: за нарушение федерального или регионального законодательства. В обоих случаях они носят административный характер.

Привлечение к ответственности за нарушение федеральных норм возможно в случае превышения допустимого уровня шума. Нарушитель отвечает по ст. 6.3 , которая предусматривает штраф для физлица в размере 100-500 рублей.

Если нарушен режим тишины, штраф регулируется региональным законодательством. Например, в Москве для физлиц его размер составит 1-2 тыс. рублей. Для чиновников и юрлиц суммы выше: 4-8 и 40-80 тыс. рублей соответственно.

С чего начать?

В какой последовательности делать ремонт, следует определить на самом начальном этапе. Его можно условно назвать теоретическим. Он характеризуется рядом подготовительных мероприятий:

Разработка дизайнерского проекта. Для составления дизайн-проекта можно обратиться в специальную организацию, где с этим делом справятся опытные профессионалы. Но это сосем необязательно, в своей квартире можно поэкспериментировать и с собственными дизайнерскими решениями. Проект должен подробно отражать такие моменты, как перепланировка комнат, расстановка мебели, техники, расположение приборов освещения, выключателей, розеток, декоративных элементов. Важная роль в этом проекте отводится цветовым решениям, именно сейчас следует подумать, какого цвета будут потолок, стены, двери и пол.

Выбор материалов и составление сметы расходов. На основании готового дизайнерского проекта уже можно приступать к подбору необходимых материалов, примерному расчету их расхода и составлению сметы. Этот документ поможет отслеживать и контролировать финансовые затраты в процессе ремонта.

  • Составление плана, определяющего последовательность и виды ремонтных работ.
  • Закупка материалов и недостающих инструментов.

Правильно обозначить порядок ремонта помогут несложные правила:

  1. Ремонт следует начинать с комнат, наиболее удаленных от входной двери.
  2. Демонтажные и монтажные работы проводятся по направлению от потолка к полу.
  3. Отделочные работы начинаются только после полного окончания разводки коммуникаций.

Пренебрегать этим этапом ни в коем случае не стоит. Именно подготовительные мероприятия помогут избежать разочарований в конечном результате всего ремонта.

Черновая отделка помещения

Этап черновой отделки начинается с удаления с пола, стен и потолков старых покрытий. Сделать это можно при помощи отбойного молотка или вручную, зубилом. Естественно, второй способ более трудоемкий, но зато стены получат меньше повреждений.

Если в ванной давно не проводились работы по гидроизоляции пола, то придется демонтировать и стяжку. В этом случае, на плиты перекрытий укладывается влагозащитная пленка, оберегающая соседей снизу от возможных протечек, и создается новый базовый пол. Заливку для стяжки можно приготовить из смеси песка, цемента и воды. Этот вариант создания пола является бюджетным, но имеет существенный «минус» — для полного застывания цементной стяжки потребуется целый месяц. Таких длительных задержек в ремонте ванной можно избежать, если при монтаже стяжки пола пользоваться современными самовыравнивающимися пастами. Их применение позволит в короткие сроки получить ровную поверхность пола, что существенно упростит укладку напольного покрытия.

Обновления, проводимые в жилом помещении, нередко касаются и санузла. В связи с этим, отдельным владельцам недвижимости нужно, точно, знать — с чего начать самостоятельный ремонт? В этом случае первоначальные действия должны быть такими же, как и при ремонте раздельного санузла.

На этапе черновой отделки ванной осуществляют:

  • пробивку пазов в стенах для размещения электрического кабеля и водопроводных труб;
  • выравнивание всех поверхностей комнаты;
  • монтаж теплого пола (если он производится);
  • прокладку водопроводных и канализационных труб;
  • замену электропроводки.

Стены и потолки выравниваются в процессе проведения штукатурных работ, качественно провести которые без наличия определенных навыков достаточно сложно. Идеально ровные поверхности стен получаются, если их обшить водостойким гипсокартоном. Этот материал крепится к обрешетке, которую изготавливают из деревянного бруса или металлических профилей. Стыки листов заклеиваются серпянкой и шпатлюются.

«Теплый пол» применяется в качестве дополнительной системы отопления. Имеется две его разновидности — электрическая и водяная. В квартирах теплоносителем, чаще всего, становится электрический кабель, а в коттеджах – горячая вода от котла отопления. Монтаж теплого пола не сложен и, в зависимости от его вида, осуществляется на этапе заливки стяжки или перед укладкой напольного покрытия.

После того, как стены выровнены, приступают к замене водопроводных труб. Металлические конструкции, требующие сварки ушли в прошлое. Их заменили трубы ПВХ, которые либо скручиваются между собой при помощи фитингов, либо паяются строительным утюгом. С этой работой теперь может справиться любой мужчина.

Подробнее о капитальном ремонте

Демонтаж

Следует заранее определиться и с вывозом мусора, заранее подобрать подходящий транспорт. С обычной двухкомнатной квартиры обычно получается 2-3 грузовика (многое будет зависеть от объема демонтажа, а также вместительности транспорта). Мусор у подъезда, пусть даже временный, может привести к тому, что вы и вовсе поссоритесь с соседями, не забывайте об этом. Обычно заказчики недооценивают объем мусора, который крайне быстро накапливается, и получается просчет в стоимости. Обговорите все тонкости с подрядчиком.

Основной монтаж

Все начинается с того, что следует подготовить оконные и дверные проемы, а также балкон или лоджию на остекление. К основному монтажу можно отнести и прокладывание коммуникаций, теплого пола, сантехники, возведение новых перегородок, оштукатуривание стен. После этого можно выполнять грунтование и окрашивание потолка. Следующий этап – это выполнение гидроизоляции в санитарном узле, установка окон, дверей, остекление балкона или лоджии. Не следует пугаться такого, казалось бы, странного набора работ, так как капитальный ремонт обычно выполняет бригада людей, т.е. их единовременно задействуют, чтобы сделать ремонт в сжатые сроки.

Кроме таких рабочих вам потребуются специалисты, которые подключат другие коммуникации – спутниковое или кабельное телевидение, Интернет, установят кондиционер. Вместе следует согласовать схему прокладывания кабеля. Следующий этап – это установка радиаторов отопления (если вы по какой-то причине не захотели теплый пол). Одновременно с этим можно вызвать замерщика, который сможет определить места вывода канализации на кухне, подключение горячей и холодной воды, а также электрическое питание.

После того, как будет выполнено финальное утверждение по размещению всего оборудования технологического типа, все станет понятнее, как и куда должно быть подключено, причем начать можно со штробления стен. После этого можно выполнить монтаж электрики и всей черновой сантехники. Параллельно с этим потребуется выполнить прокладывание трассы кондиционера, установить сигнальные сети (Интернет, ТВ) и установить внешние блоки кондиционера.

Последнее время стали часто прокладывать кабельные коммуникации под перекрытия, а также скрыть их при помощи натяжного потолка. Следующим этапом будет подготовка пола для того, чтобы залит стяжку, уложить демпферные ленты и армированную сетку для стяжки. Основной монтаж можно считать завершенным после того, как будет залита стяжка, но исключаем финишный слой.

Финальный монтаж

Если для обновленного интерьера вам не хватает фальшивой стены, чтобы, к примеру, скрыть радиатор или создать устройства потайных дверей, следует это сделать именно при финальном монтаже. Когда радиатор отопления будет зашит, вы сможете скрыть трубы и сам радиатор, а еще избежите того самого, практически не решаемого вопроса в плане отделки санитарного узла в области стыков на границе пола и потолка. Коробки для зашивки коммуникаций следует устанавливать одновременно. Гипсокартонный короб станет весьма удачным решением, так как его часто используют при ремонте, и он очень хорошо служит. Когда будет окончено все с гипсокартоном, можно перейти к грунтованию, установке уголков и ошпаклевыванию.

Все поверхности, которые обшиты листами гипсокартона, можно ошпаклевать. Когда все поверхнсоти будут обработаны, следует вызвать замерщика, который специализируется именно на установке натяжного потолка (если в вашей квартире вы собираетесь делать именно такие). Одновременно следует выполнить отделку балкон и лоджии, укладку плиточки в кухне и ванной, устройство узлов примыкания, установка душевой или ванной. Финальное выравнивание пола требуется при любом капитальном ремонте, так как при выполнении  работ с подобным объемом на полу все равно появятся повреждения на поверхности. Основная стяжка должна быть в высоту минимум 1 см.

Завершение капитального ремонта квартиры

Вот и все, казалось бы, ремонт завершен. Осталось самое просто и приятное – установка встроенной мебели, в том числе и кухонного гарнитура, установка плинтусов и создание чистовой электрики. Параллельно остается выполнить монтаж умывальника и унитаза, занести мебель, и в самом конце – генеральная уборка.

С чего начинается ремонт в новостройке

Для начала смените двери или, как минимум, замки. Квартиру до вас смотрели сотни человек, у кого-то «случайно» могли остаться дубликаты. Чтобы не беспокоиться о сохранности имущества, начните ремонт с входной двери.

На следующем этапе пригласите опытного электрика, лучше из управляющей компании, установите распределительный щиток. В противном случае вы не сможете использовать ни перфоратор, ни бетономешалку.

При прокладке электропроводки учитывайте следующее:

  • в помещениях с повышенной влажностью для укладки проводов и кабеля используются специальные водонепроницаемые рукава;
  • для стиральной машины, бойлера, кондиционеров прокладываются отдельные кабели, рассчитанные на силу тока до 25А;
  • обязательное заземление, в частности, для силовых кабелей.

Кабель должен быть цельным от распределительного щитка до конечной розетки. Скрутки и спайки равносильны коротким замыканиям, выходу всей системы из строя.

После прокладки электропроводки не забывайте про водопровод, канализацию. В квартире еще никто не живет, но вода понадобится и для ремонтных работ. Установите унитаз и хотя бы одну раковину. Не тратьтесь сразу на эксклюзивные варианты — ограничьтесь самыми простыми на время ремонта. Их не будет жалко, если сверху упадет что-либо тяжелое, появятся трещины. Канализационные и водопроводные трубы используйте качественные, в частности, если планируется «заделка» в стену или пол.

Шпаклевка поверхностей

Финишная шпаклевка пластичная, делает стену гладкой, наносить ее можно максимум слоем в 1-2 мм, она заполняет мелкие неровности штукатурки, подготавливая ее к покраске или к обоям.

В зависимости от состава шпаклевка бывает: гипсовая, цементная и полимерная.

Цементная шпаклевка состоит из песка и цемента. Такой состав отлично переносит влажность, но не обладает пластичностью. Это значит, что со временем могут появиться трещины. Поверхность после высыхания будет шероховатой, поэтому необходимо шлифовать. Зато она отлично подходит для наружных работ. Ей не страшен дождь и снег.

Если вы собираетесь использовать гипсовую шпаклевку, будьте готовы к тому, что она очень быстро сохнет, поэтому не стоит замешивать много. По мере высыхания в ведре вместо шпаклевки окажется камень.

Приступаем к ремонту

1. Прогрунтуйте потолки

Основное правило любого ремонта: отделочные работы выполняются от потолка к полу. Если на потолке есть неровности, поверхность нужно заштукатурить, если нет — достаточно загрунтовать. Финишную отделку — оклейку обоями или нанесение краски/декоративной штукатурки — сделаем после того, как закончим все грязные работы в квартире.

2. Выберите кухню и кухонную технику

От размеров кухонного гарнитура, количества и типа бытовой техники зависят количество и расположение розеток, подключение труб водоснабжения и слива. Поэтому кухню и технику для нее нужно выбрать до того, как мы начали прокладывать коммуникации.

3. Установите необходимые перегородки

Если проект предусматривает зонирование квартиры с помощью перегородок, установите их сейчас. Лучше всего использовать гипсовые или силикатные пазогребневые плиты — их укладывают по принципу конструктора. Поверхность перегородки получается ровной и гладкой, штукатурить не надо, достаточно слоя грунтовки — и стена готова под поклейку обоев.

4. Подготовьтесь к установке кондиционера

Установку можно заказать в фирме, где вы покупали кондиционер. Пока никаких работ не выполняем, просто приглашаем специалиста, чтобы определиться, как будут проходить вентиляционные трассы и как разместятся внутренние и внешние блоки.

5. Выполните гидроизоляцию

Гидроизоляцию обязательно делают во всех «мокрых» зонах: ванной, туалете и кухне. В комнатах ее выполняют по желанию. На время ремонта рекомендуем постелить гидроизолирующий материал (например, толь или специальную пленку) во всей квартире. Это защитит вас и соседей снизу от случайных протечек.

6. Оштукатурьте стены

Внимательно осмотрите стены и отметьте крупные неровности. Выпуклости нужно стесать, а выемки — заделать штукатуркой. Так не придется накладывать слишком толстый слой, вы сэкономите материал, а штукатурка быстрее высохнет. Сначала оштукатурьте комнаты, в которых чистовая отделка будет выполняться в первую очередь.
